栏目导航
Column navigation
联系我们
联系我们

山东德通建筑工程仓储装备有限公司

业务经理:13336355975

官网:www.dtgbc.com

地址:山东聊城市开发区泰山路5号

钢板仓的建设工期

日期:2016-08-29 08:08           人气:

钢板仓分为按支撑分为:全钢钢板仓全钢焊接仓全钢卷板仓);底框结构钢板仓(基础为框剪结构或全柱结构);大型落地式焊接钢板库(基础分为多廊道和单廊道;库体分为焊接库和卷板库);知道了这些钢板仓的结构组成,下面来了解一下不同类型钢板仓的工期。

    全钢钢板仓全钢焊接仓全钢卷板仓)工期:由于全钢钢板仓储量较小(一般在2000立方以内较多),一次基础较为简单一般3-4天左右完工,库体一般5-15天,全钢卷板仓全钢焊接仓工期要短;

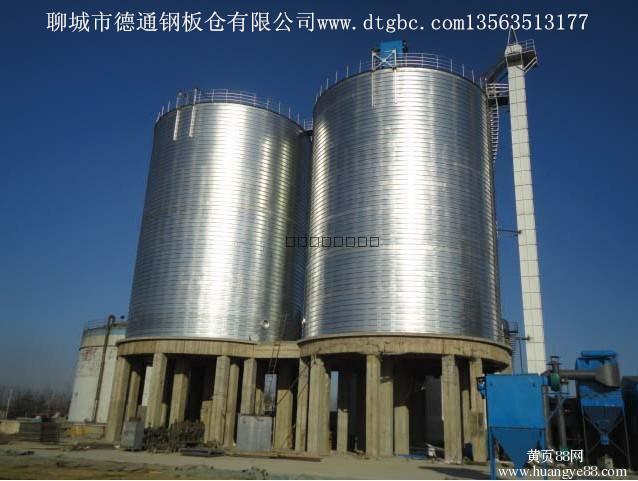

    底框结构钢板仓(基础为框剪结构或全柱结构):基础混凝土量稍大,基础高度较高需要搭建平台方能施工,工期较长,因此同样储量的底框结构钢板仓全钢钢板仓的工期要长。

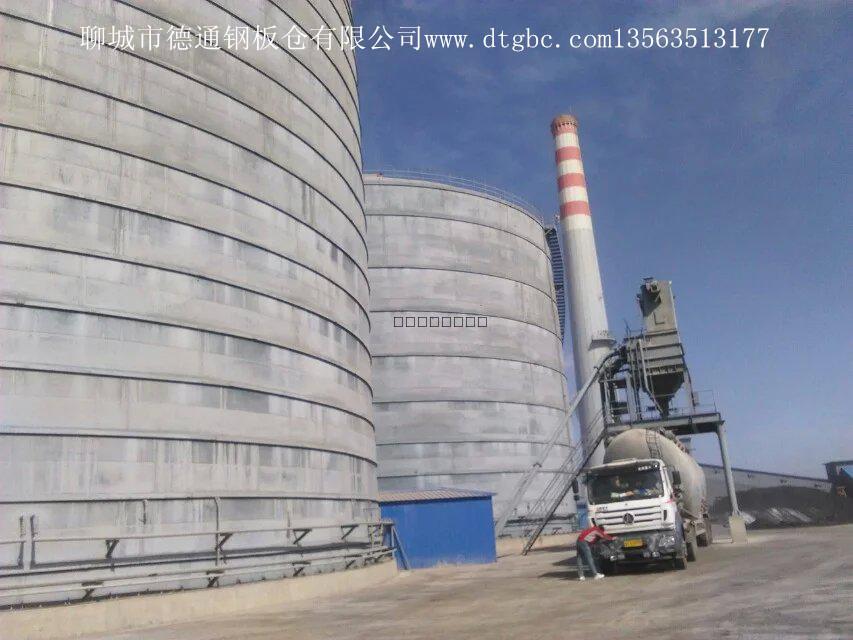

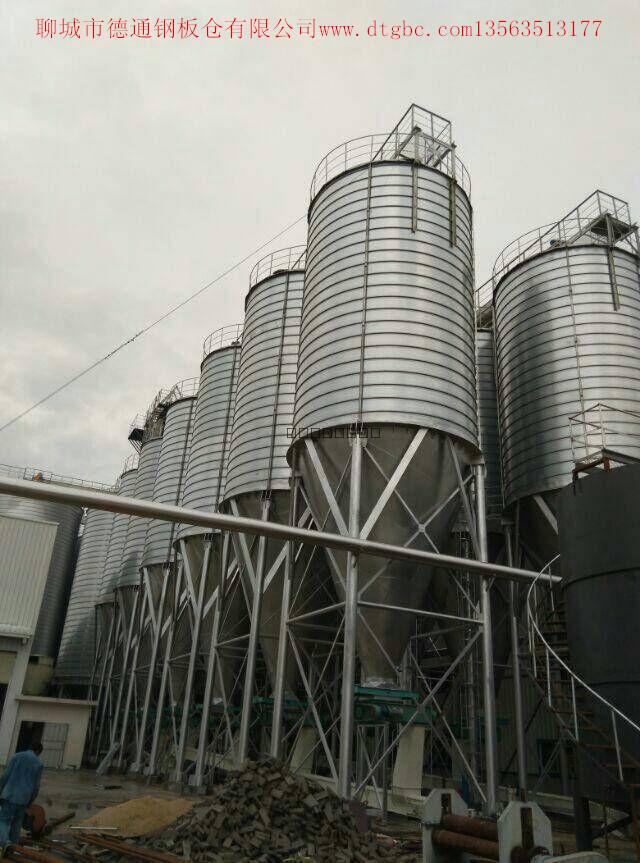

    大型落地式钢板仓(基础分为多廊道和单廊道;库体分为焊接库和卷板库):单廊道基础工期一般20天左右,多廊道基础工期一般30天左右;焊接库库体一般30天左右完成,卷板库库体一般20天内完成;大型落地式钢板仓库内都有气化装置气化管气化箱),安装气化装置前平底库需要充填,充填一般需要15-20天,气化管气化箱安装大约需要20-30天,气化管气化箱造价低、施工快些。

    德通大型钢板仓建设周期短:根据地质条件、施工现场和施工环境等情况,钢板仓钢板库施工工期一般在2—5个月。如果是(大型)钢板仓、(大型)钢板库库群建设则可交叉施工或同时施工,从而能够缩短工期。



相关阅读:德通钢板仓水泥库清库改造德通钢材商贸 13563513177

          聊城市德通钢板仓有限公司(www.dtgbc.com)

          聊城市德通钢材商贸有限公司(www.lcdtgc.com)




| 关于德通 产品分类 钢板仓知识 成功案例 新闻动态 清库改造 人才招聘 资质荣誉 |

版权所有:   山东德通建筑工程仓储装备有限公司  技术支持:山东言鼎信息技术有限公司

钢板仓、钢板库的科技研发、设计、产品制造和工程施工是钢板仓、钢板库及配套设备的设计、施工及销售维护为一体的专业性企业。

友情链接: 山东德通建筑工程



QQ在线咨询
售前咨询热线
18054614888
售后咨询热线
0546-6092228
